Nahwärme für Dornstetten
Der Antrag auf Bundesförderung für den Bau des Wärmenetzes wurde bewilligt. Es stehen rund 5,75 Millionen Euro bereit. Die Mittel fließen vor allem in den Bau von Heizzentrale und Wärmenetz sowie die Bereitstellung der Hausanschlüsse. Der Baustart erfolgte Ende August 2025.
Auf dieser Webseite finden Sie alles rund um den Bauablauf, den Bauzeitenplan und mögliche Verkehrsbehinderungen.
Alles Wissenswerte rund um die Nahwärme in Dornstetten, Interesse an einem Anschluss, häufige Fragen und die Anmeldung zum Projekt-Newsletter finden Sie auf der Projektwebseite endura-projekte.de/nahwaermenetz-dornstetten
Zeitplan Nahwärme 2026/2027
Der erste Bauabschnitt/Bauzeitenplan (BZP) für die Nahwärme Dornstetten konnte erfolgreich und im vorgesehenen Zeitrahmen abgeschlossen werden. Für den Rest des Jahres finden keine weiteren Bauarbeiten am Nahwärmenetz statt.
Ab Frühjahr 2027 wird das Nahwärmenetz erneut erweitert. Die Arbeiten sind dann unter anderem in folgenden Bereichen vorgesehen:
- Untere Hauptstraße / Altstadt
- Zollstockstraße
- Panoramastraße
- Lenzhalde
Aufbau Heizzentrale 2026
In der zweiten Jahreshälfte 2026 stehen noch Arbeiten an der Heizzentrale sowie deren Anbindung an das Wärmenetz an.
Sollten hierfür verkehrsrelevante Einschränkungen notwendig werden, wird die Information durch die bekannten Kanäle so früh wie möglich bekannt gegeben.
Sie haben Fragen rund um die Nahwärme in Dornstetten oder Interesse an einem Anschluss?
Wir haben für Sie eine Projektwebseite mit wichtigen Informationen zusammengestellt. Dort finden Sie Antworten auf häufige Fragen sowie den Fragebogen, um Ihr Interesse zu bekunden sowie die Anmeldung zum Projekt-Newsletter.
Meilensteine „Wärmenetz für Dornstetten“
- Oktober 2026: Informationsveranstaltung zum Projektstand und zum weiteren Ausbau in Bauabschnitt 3
- August 2026: Das Wärmenetz ist in Betrieb. Die ersten Gebäude werden angeschlossen.
- September 2025: Bürgermeister Bernhard Haas und Vertreter der planenden und ausführenden Firmen geben mit dem Spatenstich den offiziellen Startschuss für den Bau des Wärmenetzes.
- Februar 2025: Der Antrag auf Bundesförderung für den Bau von Wärmenetzen ist mit ca. 5,75 Millionen Euro bewilligt (Bundesförderung für effiziente Wärmenetze (BEW) Modul 2). Das Ingenieurbüro beginnt mit der Ausführungsplanung und bereitet die Vergabe vor. Der Baustart für das Wärmenetz rückt näher.
- Dezember 2024: Der Trassenverlauf und die Ausbaustufen sind für den Bauabschnitt 1 und 2 anhand der Vorverträge festgelegt. Baustart ist im Sommer 2025 mit Bauabschnitt 1, Phase 1. Der Wärmebezug für die ersten Gebäude soll im Winter 2025/26 erfolgen.
- 27. November 2024: Öffentliche Fragestunde für Gebäude in den ersten beiden Bauabschnitten zu den nächsten konkreten Schritten (Satzungsantrag, Förderung, Zeitplan).
- 14. November 2024: Öffentliche Informationsveranstaltung zum Projektstand.
- 22. Oktober 2024: Der Gemeinderat beschließt die Nahwärmeversorgungssatzung des Eigenbetriebs Nahwärmeversorgung Dornstetten.
- August 2024: Nach Abschluss der technischen Detailplanung und einer finalen Prüfung der Wirtschaftlichkeit werden Fördermittel für den Bau des Netzes beantragt.
- Juli 2023: Für über 100 Gebäude sind Vorverträge für einen Nahwärmeanschluss unterschrieben. Der Gemeinderat beschließt in einer öffentlichen Sitzung die zum Bau freigegebenen Trassen in den Bauabschnitten 1 und 2. Der Bau des ersten Abschnitts erfolgt in zwei Phasen. Die beschlossene Trassenplanung bildet die Grundlage für die Detailplanung.
- Juni 2023: Die Stadt Dornstetten erhält Fördermittel vom Bundesministerium für Wirtschaft und Klimaschutz für die Detailplanung des Wärmenetzes und der Wärmeerzeuger.

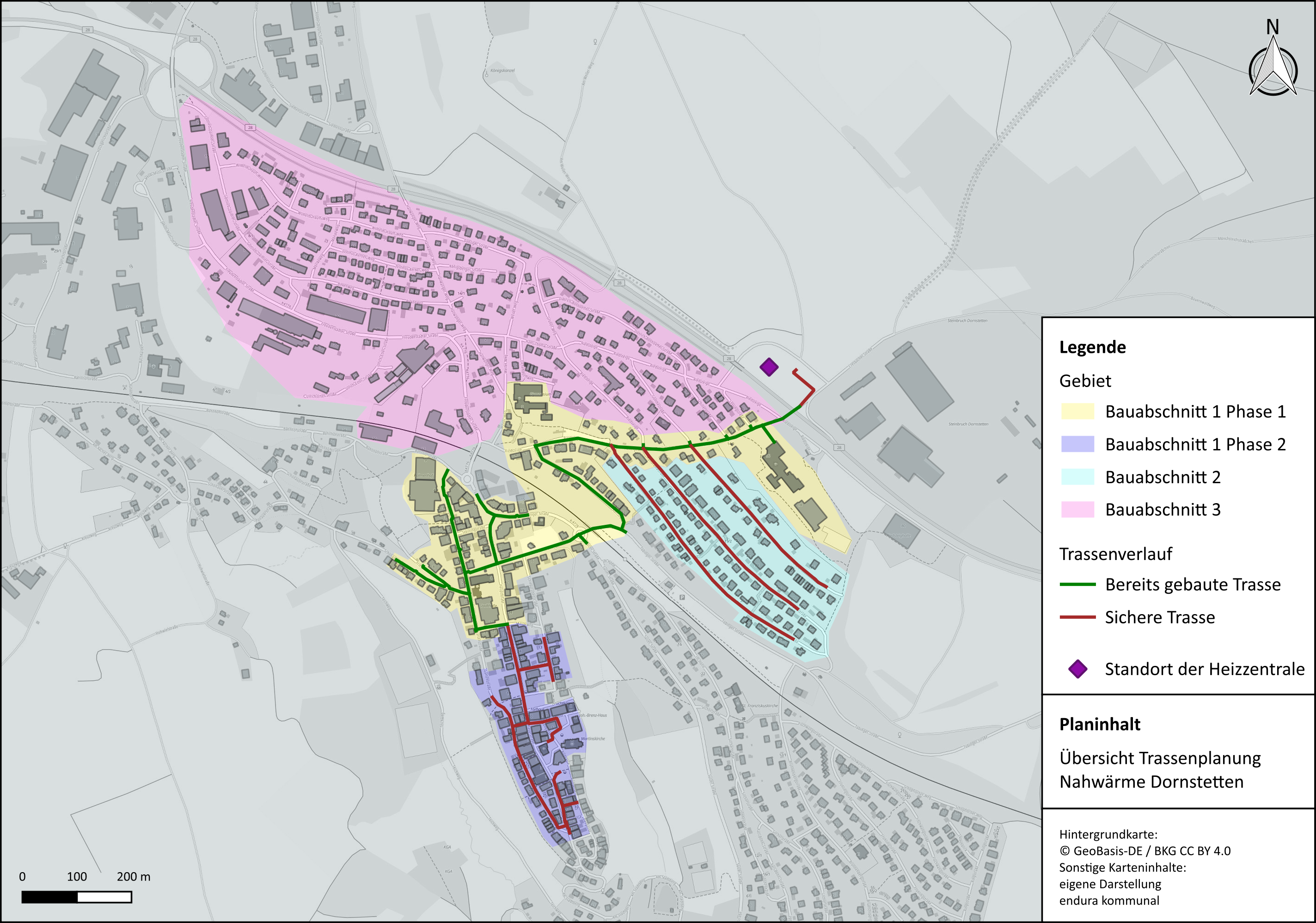

Die Bauabschnitte
Der Bau des Wärmenetzes erfolgt in drei Bauabschnitten. Aufgrund der späteren Förderzusage verschiebt sich auch der Bau des Wärmenetzes um einige Monate. So ist der Bau geplant:
- Bauabschnitt 1 (Phase 1) – Beginn Hauptachse: fertiggestellt
Vom Schulzentrum in der Waldstraße über die Riedsteige in die Karlstraße und danach über den Kreisverkehr in die Heselwiesenstraße.
- Bauabschnitt 1 (Phase 1) – Fertigstellung Hauptachse: fertiggestellt
Vom Kreisverkehr über die Heselwiesenstraße runter in die Gartenstraße an der Stadthalle vorbei über Turnhalleplatz bis einschließlich Hauptstraße 33.
- Bauabschnitt 1 (Phase 1) - Abzweigungen: fertiggestellt
Nach Fertigstellung der Hauptachse werden direkt im Anschluss die Abzweigungen gebaut:
- Abzweig nördliche Gartenstraße bis Kreuzung Bahnhofstraße
- Abzweig Friedhofweg und Schönauerstraße bis Hausnummer 21
- Abzweig nördliche Hauptstraße bis Bahnhofstraße 1 und Tübinger Straße 14
- Bauabschnitt 1 (Phase 2): Wärmebezug voraussichtlich ab Frühjahr 2028
Von der Stadthalle über die Hauptstraße und Silbergasse runter und anschließend die Untere Hauptstraße hoch bis Marktplatz 6+7, inkl. Zehntgasse und Kirchplatz; Abzweig bis Gartenstraße 3 und Schießgrabenstraße 12 bis 20 über Raiffeisenstraße.
- Bauabschnitt 2: Wärmebezug voraussichtlich ab Frühjahr 2028
Lenzhalde, Panoramastraße, Zollstockstraße
- Bauabschnitt 3: Baustart voraussichtlich Frühjahr 2028
Die Trassenplanung in diesem Gebiet ist noch offen. Eine erste Variante aufgrund des bislang vorliegenden Anschluss-Interesses umfasst Hallwanger Weg, Königsberger Straße und Teile der Hans-Thoma-Straße und Weiler Weg.
Im September 2026 ist das Planungsgebiet für Bauabschnitt 3 vergrößert worden.

Sie haben Fragen?
Katrin Rehm und Jessica Witowski von endura kommunal beraten Sie gerne rund um Ihren Anschluss, Fördermöglichkeiten und Kosten: 0761 3869098-72
Sprechzeiten: dienstags 10 - 12 Uhr, donnerstags 15 - 17 Uhr
E-Mail: nahwaerme@dornstetten.de
